Neuen elego Backend-Service erstellen
Beispiele
Alle Beispiele basieren auf einer Anwendung MyDemo.
Projekt anlegen
Das neue .NET Projekt wird mit dotnet-Template web wie folgt angelegt:

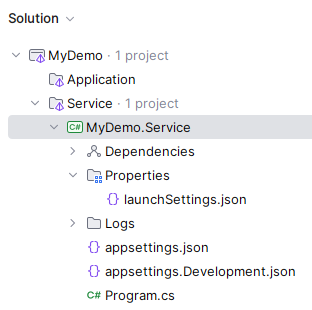

und gemäss elego Projektstruktur eingebettet. Die Solution müsste danach wie in der untenstehenden Abbildung gezeigt aussehen.

Projektfile anpassen
Im Projektfile sind folgende Anpassungen vorzunehmen:
- RootNamespace und AssemblyName im Projektfile (z.B. MyDemo.Service.csproj) anpassen. (Namenskonvention: Eis.[Projekt].Service, z.B. Eis.MyDemo.Service)
- MSBuildProjectDirectory gemäss Beispiel einfügen. Damit wird bei jedem Build das Build-Datum in BuildDate.txt geschrieben.
<Project Sdk="Microsoft.NET.Sdk.Web">
<PropertyGroup>
<TargetFramework>net10.0</TargetFramework>
<Nullable>enable</Nullable>
<ImplicitUsings>enable</ImplicitUsings>
<AssemblyName>Eis.MyDemo.Service</AssemblyName>
<RootNamespace>Eis.MyDemo.Service</RootNamespace>
</PropertyGroup>
<PropertyGroup>
<BuildDate>$([System.DateTime]::UtcNow.ToString("O"))</BuildDate>
</PropertyGroup>
<ItemGroup>
<AssemblyMetadata Include="BuildDate" Value="$(BuildDate)" />
</ItemGroup>
</Project>
launchSettings.json anpassen
Die launchSettings werden gemäss untenstehendem Beispiel angepasst:
{
"$schema": "https://json.schemastore.org/launchsettings.json",
"profiles": {
"MyDemo.Service": {
"commandName": "Project",
"dotnetRunMessages": true,
"launchBrowser": true,
"applicationUrl": "https://localhost:7115",
"environmentVariables": {
"ASPNETCORE_ENVIRONMENT": "Development"
},
"launchUrl": "api/swagger"
}
}
}
Nuget Packages installieren
Folgende Nuget-Packages sind ab Package-Stream eis.azure.feed zu installieren:
- Eis.Framework.Service.System (>= V52.0.0)
Program.cs anpassen
Program.cs ist wie folgt anzupassen:
using System.Diagnostics;
using System.Globalization;
using System.Reflection;
using Eis.Framework.Business.Core.Persistence;
using Eis.Framework.Service.Core;
using Eis.Framework.Service.System;
using Eis.Framework.Service.System.Auth;
using Eis.Framework.Service.System.Extensions;
using NHibernate;
using Serilog;
using Serilog.Extensions.Logging;
using Log = Serilog.Log;
const string appName = "MyDemo";
var builder = WebApplication.CreateBuilder(args);
// -------------------------
// Logging
// -------------------------
ConfigureLogging(builder);
var msLogger = new SerilogLoggerFactory(Log.Logger).CreateLogger<Program>();
Log.Information("Start {AppName} Service", appName);
var loggerFactory = new NHibernate.Logging.Serilog.SerilogLoggerFactory();
NHibernateLogger.SetLoggersFactory(loggerFactory);
// -------------------------
// Configuration
// -------------------------
var cfg = builder.Configuration;
var connectionString = cfg.GetConnectionString(appName);
var settings = cfg.GetSection("Settings").Get<ServiceSettings>()
?? new ServiceSettings();
var authConfig = cfg.GetSection("Authentication").Get<AuthenticationConfig>()
?? new AuthenticationConfig();
// -------------------------
// Services
// -------------------------
builder.Services.AddMemoryCache(); // elego service requires memory cache
builder.Services.AddSwagger(cfg);
builder.AddAuth(authConfig, args: args);
builder.AddElegoServicesAndHandleArguments(args, msLogger, conf =>
{
conf.ApplicationName = appName;
conf.ConnectionString = connectionString;
conf.ServiceVersion = GetServiceVersion() ?? "1.0.0";
conf.BuildDate = GetBuildDate();
conf.EnvironmentType = settings.EnvironmentType;
conf.DbEngineType = settings.DbEngineType;
conf.UseAzureIdentityForConnectionString = settings.UseAzureIdentityForConnectionString;
conf.HandleSqlStringParametersAsVarchar = settings.HandleSqlStringParametersAsVarchar;
});
var app = builder.Build();
// -------------------------
// Middleware / Pipeline
// -------------------------
app.UseSerilogRequestLogging();
app.UseExceptionHandling();
app.UseHttpsRedirection();
app.UsePathBase("/api");
app.UseRouting();
app.UseAndConfigureSwaggerUi(cfg["TitleApiInfo"] ?? appName);
app.UseAuthentication();
app.UseAuthorization();
app.MapControllers()
.RequireAuthorizationIf(authConfig.UseAuth, AuthConstants.DefaultPolicy);
app.RunElego();
// ============================================================================
// Helpers
// ============================================================================
static void ConfigureLogging(WebApplicationBuilder builder)
{
builder.Logging.ClearProviders();
Log.Logger = new LoggerConfiguration()
.ReadFrom.Configuration(builder.Configuration)
.CreateBootstrapLogger();
builder.Host.UseSerilog(Log.Logger);
builder.Logging.AddSerilog(Log.Logger);
}
static string? GetServiceVersion()
{
return FileVersionInfo.GetVersionInfo(typeof(Program).Assembly.Location)
.ProductVersion;
}
static DateTime GetBuildDate()
{
var buildDateString = Assembly.GetExecutingAssembly()
.GetCustomAttributes<AssemblyMetadataAttribute>()
.FirstOrDefault(a => a.Key == "BuildDate")
?.Value;
return DateTime.TryParse(
buildDateString,
CultureInfo.InvariantCulture,
DateTimeStyles.RoundtripKind,
out var buildDate)
? buildDate.ToLocalTime()
: default;
}
// Small strongly-typed settings object (optional aber schön)
internal sealed class ServiceSettings
{
public DbEngineType DbEngineType { get; init; }
public string? EnvironmentType { get; init; }
public bool UseAzureIdentityForConnectionString { get; init; }
public bool HandleSqlStringParametersAsVarchar { get; init; }
}
// Fluent helper for conditional authorization
internal static class EndpointConventionBuilderExtensions
{
public static TBuilder RequireAuthorizationIf<TBuilder>(
this TBuilder builder,
bool condition,
string policy)
where TBuilder : IEndpointConventionBuilder
{
if (condition) builder.RequireAuthorization(policy);
return builder;
}
}
appsettings.json anpassen
appsettings.json ist gemäss elegoServiceApi appsettings.json anzupassen.
Minimal müssen für den DemoService MyDemo folgende Settings definiert sein :
{
"TitleApiInfo": "MyDemo - API",
"AllowedHosts": "*",
"ConnectionStrings": {
"MyDemo": "Data Source=.;Initial Catalog=MyDemo;Integrated Security=True"
},
"Settings": {
"EnvironmentType": "Test",
"DbEngineType": "MSSQL"
},
"Authentication": {
"UseAuth": true,
"ShowPII": true,
"Authority": "https://devidp-eis.egeli-apps.dev",
"Audience": "https://devidp-eis.egeli-apps.dev/resources",
"Scopes": "elego_service_local openid profile",
"SwaggerClientId": "elego_swagger_local"
},
"Serilog": {
"MinimumLevel": "Information",
"WriteTo": [
{
"Name": "Console"
}
]
}
}
Datenbank installieren
Die Service-Anwendung kann nun gebuildet werden.
Durch Aufruf der Service-Anwendung mit Argument install wird die in appsettings.json parametrierte Datenbank bereitgestellt.
Weitere Infos zur Installation sind unter Installation dokumentiert.
Service API starten
Nach erfolgreicher Installation lässt sich das Service API wie folgt starten:

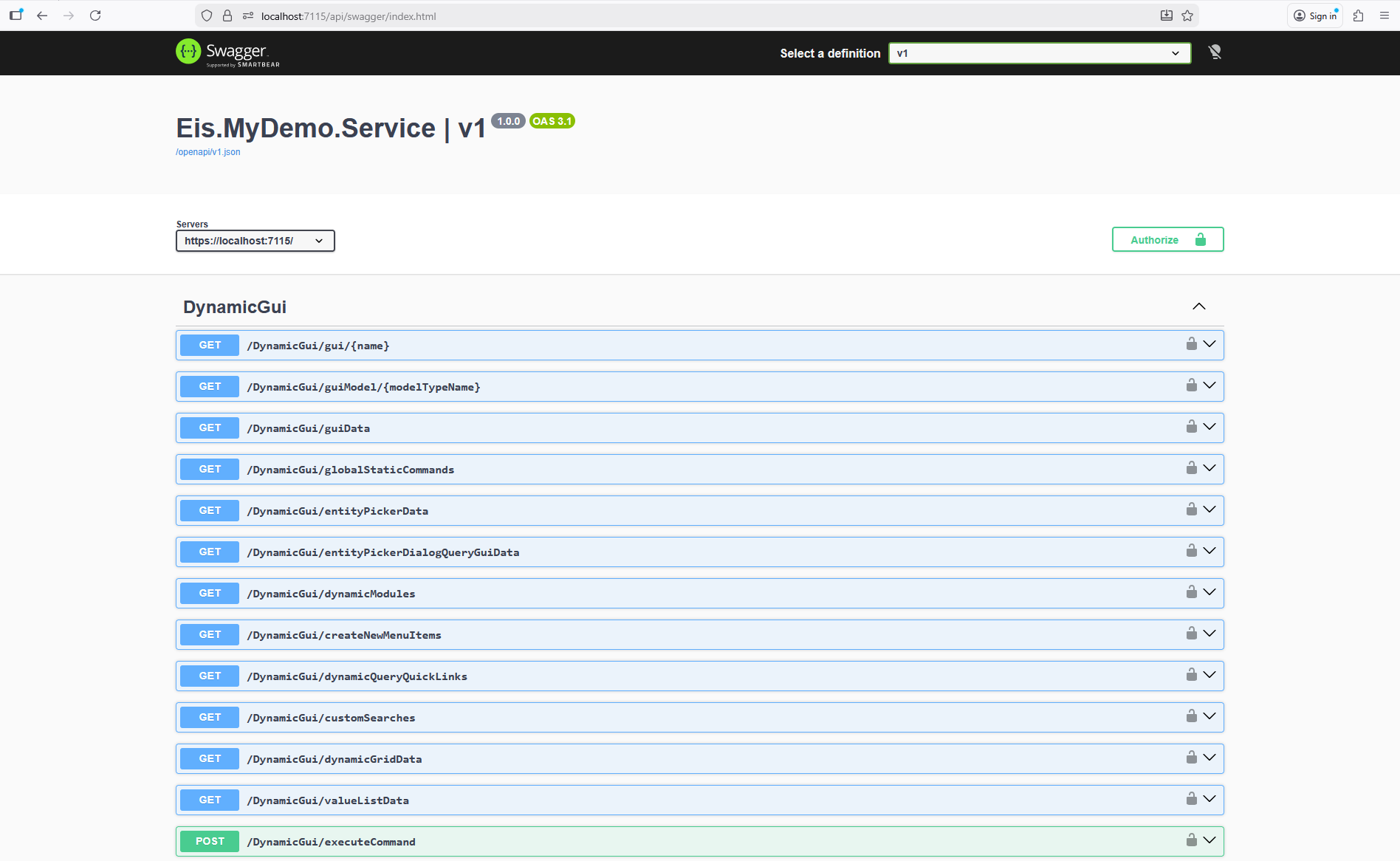

Der Swagger-Endpunkt ist über den in den launchSettings definierten Port (z.B. https://localhost:7115/api/swagger) erreichbar.

Weiterentwicklung
Der Service ist nun für die Weiterentwicklung bereit.
Assembly-Prefix Eis
Alle Assembly-Namen müssen zwingend mit Eis. beginnen, sonst werden die eingebetteten Ressourcen nicht berücksichtigt!
